2017年一級建造師水利水電工程真題答案及解析【完整版】

水利水電工程 責任編輯:一級建造師 2017-09-19

摘要:本期小編為大家整理的是“2017年一級建造師水利水電工程真題答案及解析【完整版】”,更多歷年一級建造師相關資訊,請關注希賽網一級建造師頻道。


本期小編為大家整理的是“2017年一級建造師水利水電工程真題答案及解析【完整版】”,更多歷年一級建造師相關資訊,請關注希賽網一級建造師頻道。

2017年一級建造師各科真題匯總

一、單項選擇題(共20題,每題1分,每題的備選項中,只有1個最符合題意)

1、土壩施工放樣時,在施工范圍內布設直接用于壩體高程放樣的臨時水準點,最低可按()精確施測。

A、等外

B、四等

C、三等

D、二等

答案:A

解析:本題考查的是土壩的施工放樣。臨時水準點應根據施工進度及時設置,并與一直水準點構成附合或閉合水準線路,按等外精度施測,并要根據一直水準點定期進行檢測。參見教材P29

2、鋼筋標注形式“nФd@s”中,s表示鋼筋()

A、根數

B、等級

C、直徑

D、間距

答案:D

解析:本題考查的是鋼筋制作與安裝。@為鋼筋間距的代號;s為鋼筋間距的數值。參見教材P86

3、下列要素中,不屬于巖層產狀要素的是()

A、走向

B、傾向

C、傾角

D、方位

答案:D

解析:本題考查的是水工建筑物的工程地質和水文地質條件。巖層產狀三要素,走向、傾向、傾角。參見教材P25

4、混凝土壩分縫中,下圖所示為(   )

2017年一級建造師水利水電工程真題答案及解析(1)

A.豎縫

B.斜縫

C.錯縫

D.通倉澆筑

答案:C

5、下列材料中,屬于水硬性膠凝材料的是()

A、石灰

B、水玻璃

C、水泥

D、瀝青

答案:C

解析:本題考查的是混凝土的分類和質量要求。水硬性膠凝材料不僅能在空氣中硬化,而且能更好地在潮濕環境或水中硬化、保持并繼續發展其強度,如水泥。參見教材P42

6、水工隧洞中的灌漿順序是()

A、固結灌漿、回填灌漿、接縫灌漿

B、回填灌漿、固結灌漿、接縫灌漿

C、回填灌漿、接縫灌漿、固結灌漿

D、固結灌漿、接縫灌漿、回填灌漿

答案:B

解析:本題考查的是灌漿工藝與技術要求。水工隧洞中的灌漿宜按照先回填灌漿、后固結灌漿、再接縫灌漿的順序進行。參見教材P74

7、下列模板荷載中,屬于特殊荷載的是()

A、風荷載

B、模板自重

C、振搗混凝土產生的荷載

D、新澆混凝土的測壓力

答案:A

解析:本題考查的是模板制作與安裝。特殊荷載包括風荷載和除七類基本荷載以外的荷載。參見教材P84

8、下列關于植筋錨固施工的說法中,正確的是()

A、施工中鉆出的非空,可采用與結構混凝土同強度等級的水泥砂漿

B、植筋可以使用光圓鋼筋

C、植入孔內部門鋼筋上的銹跡、油污應打磨清除干凈

D、化學錨栓如需焊接,應在固化后方可進行

答案:C

解析:本題考查的是混凝土結構失穩。選項A,施工中鉆出的廢孔,應采用高于結構混凝土一個強度等級的水泥砂漿、樹脂水泥砂漿或錨固膠黏劑進行填實;選擇B,當植筋時,應使用熱軋帶肋鋼筋,不得使用光圓鋼筋;選項D,固化后不得進行焊接。參見教材P100

9、型號為QL2x80D的啟閉機屬于()

A、螺桿式啟閉機

B、液壓式啟閉機

C、卷揚式啟閉機

D、移動式啟閉機

答案:A

解析:本題考查的是水利水電工程中的金屬結構的類型。型號中的L標識螺桿式啟閉機。如果是P標識卷揚式啟閉機,PPY標識液壓式啟閉機。參見教材P102

10、水利工程中,起重機械從220kV高壓線通過時,其較高點與高壓線之間的最小垂直距離不得小于()m。

A、4

B、5

C、6

D、7

答案:C

解析:本題考查的是施工用電要求。參見教材P107

{#page#}

11、根據《水利工程工程量清單計價規范》(GB   50501-2017),下列費用中,不包含在土方明挖工程單價中,需另行支付的是()

A、植被清理費

B、場地平整費

C、施工超挖費

D、測量放樣費

答案:B

解析:本題考查的是施工實施階段成本管理。參見教材P151-152

12、下列水利水電工程施工現場供電部位的負荷中,不屬于一類負荷的是()

A、基坑內排水設施

B、汛期防洪設施

C、金屬結構及機電安裝設備

D、井內通風系統

答案:C

解析:本題考查的是臨時設施設計的要求。水利水電工程施工現場一類負荷主要有井、洞內的照明、排水、通風和基坑內的排水、汛期的防洪設施以及醫院的手術室、急診室、重要的通信站以及其他因停電極可能造成人身傷亡或設備事故引起財產嚴重損失的重要負荷。參見教材P133

13、根據《水利水電營業稅改征增值稅計價依據調整辦法》(辦水總[2016]132號)的通知,材料價格可以采用將含稅價格除以調整系數的方式調整為不含稅價格,其中商品混凝土的調整系數為()

A、1.02

B、1.03

C、1.04

D、1.17

答案:B

解析:本題考查的是施工成本計算基礎。商品混凝土除以1.03調整系數參見教材P144

14、根據《水利建設質量工作考核辦法》(水建管[2014]351號),某水利廳建設質量工作年度考核得分為90分,相應其考核等級為()

A、A級

B、B級

C、C級

D、D級

答案:A

解析:本題考查的是水利工程項目法人質量管理的內容。項目法人考核結果分4個等級,分別為A級(90分以上)、B級(80~89分)C級(60~79分)、D級(59分及以下)。參見教材P197

15、根據《關于清理規范工程建設領域保證金的通知》(國辦發[2016]49號),工程質量保證金的預留比例上限不得高于工程價款結算總額的()

A、3%

B、5%

C、7%

D、9%

答案:B

解析:本題考查的是工程結算。根據《關于清理規范工程建設領域保證金的通知》(國辦發[2016]49號),工程質量保證金的預留比例上限不得高于工程價款結算總額的5%。參見教材P190

16、根據《水利工程施工安全管理導則》(SL721-2015),下列內容中,屬于施工單位工種崗位一級安全教育的是()。

A、現場規章制度教育

B、安全操作規程

C、班組安全制度教育

D、安全法規、法制教育

答案:C

解析:本題考查的是施工單位的安全生產責任。班組教育(三級教育)主要進行本工種崗位安全操作及班組安全制度、紀律教育。參見教材P229

17、在風險處置方法中,對于損失大小,概率大的風險處置措施是()

A.規避

B.緩解

C.轉移

D.自留

答案:B

18、根據《中華人民共和國水土保持法》,在陡坡地上開墾種植農作物,坡度不得陡于()度。

A、十

B、十五

C、二十

D、二十五

答案:D

解析:本題考查的是修建工程設施的水土保持預防規定。參見教材P315

19、根據《水利水電工程施工質量檢驗與評定規程》(SL176-2007),施工質量評定表應由()填寫。

A、項目法人

B、質量監督機構

C、施工單位

D、監理單位

答案:C

解析:本題考查的是水利工程驗收的內容。參見教材P324.

20、根據《水工建筑物滑動模板施工技術規范》(DL/T5400-2007),施工的建筑物周圍應劃出危險警戒區,警戒線距建筑物外邊線的距離應不小于()

A、3

B、5

C、7

D、10

答案:D

解析:本題考查的是水工混凝土的內容。參見教材P329.

 {#page#}

二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

21、根據度盤刻度和讀數方式的不同,經緯儀可分為()

A、游標經緯儀

B、光學經緯儀

C、電子經緯儀

D、激光經緯儀

E、微傾經緯儀

答案:ABC

解析:本題考查的是常用測量儀器及其作用。根據度盤刻度和讀數方式的不同,分為游標經緯儀,光學經緯儀和電子經緯儀。參見教材P432

22、水泵內的損失包括()

A、滲漏損失

B、電力損失

C、水力損失

D、容積損失

E、機械損失

答案:CDE

解析:本題考查的是泵站的布置與水泵的分類。水泵內的能量損失可分為三部分,即水力損失、容積損失和機械損失。教材P19

23、巖漿巖包括()

A、花崗巖

B、大理巖

C、石英巖

D、輝綠巖

E、玄武巖

答案:ADE

解析:本題考查的是石方開挖技術。火成巖又稱巖漿巖,是由巖漿侵入地殼上部或噴出地表凝固而成的巖石,主要包括花崗巖、閃長巖、輝長巖、輝綠巖、玄武巖等。教材P69

24、非黏性土料的碾壓試驗作()關系曲線。

A.碾壓機具重量

B.鋪土厚度

C.壓實遍數

D.干密度

E.含水量

【答案】BCD

25、計算土圍堰的堰頂高程,應考慮的因素包括()

A、河道寬度

B、施工期水位

C、圍巖結構形式

D、波浪爬高

E、安全超高

答案:BDE

解析:本題考查的是圍堰的類型及施工要求。參見教材P58

26、根據《關于鼓勵和引導社會資本參與重大水利工程建設運營的實施意見》(發改農經[2015]488號),PPP項目中社會資本退出前應完成的工作包括()

A、后評價

B、清產核資

C、落實項目資產處理方案

D、落實建設與運營后

E、績效評價

答案:BCD

解析:本題考查的是水利工程建設項目管理“三項”制度。教材P121

27、根據《關于調整水利工程建設項目施工準備條件的通知》(水建管[2015]433號)。下列條件中,不屬于水利工程建設項目開展施工準備工作的有()

A、組織完成監理招標

B、組織完成主體工程招標

C、建設項目可行性研究報告已批準

D、年度水利投資計劃下達

E、項目法人已經建立

答案:AB

解析:本題考查的是水利工程施工準備階段的工作內容,水利工程建設項目應當具備以下條件,方可展開施工準備:1、建設項目可行性研究報告已經批準;2、年度水利投資計劃下達;3、項目法人已經建立。參見教材P122。

28、根據《關于印發水利建設市場主體信用評價管理暫行辦法的通知》(水建管[2015]377號),下列行為中,屬于嚴重失信行為的有()

A、未取得資質證書承攬工程

B、串標

C、轉包所承攬工程

D、有行賄違法記錄

E、超越本單位資質承攬工程

答案:BCD

解析:本題考查的是施工投標的條件與程序。參見教材P166

29、根據《小型水電站建設工程驗收規程》(SL   168-2012),水電站合同工程完工驗收后,在項目法人頒發合同工程完工證書前,施工單位完成的工作包括()

A、工程移交運行管理單位

B、驗收遺留問題處理

C、提交工程質量保修書

D、提交竣工資料

E、施工場地清理

答案:CDE

解析:本題考查的是合同工程完工驗收的基本要求。參見教材P282

30、下列水利水電工程注冊建造師簽章文件中,屬于進度管理文件的有()

A、暫停施工申請表

B、復工申請表

C、施工月報

D、施工進度計劃報審表

E、變更申請表

答案:ABD

解析:本題考查的是二級建造師(水利水電工程)施工管理簽章文件目錄。參見教材P354

{#page#}

案例一、背景資料

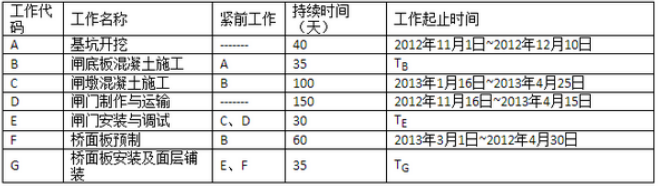

承包人與發包人依據《水利水電工程標準施工招標文件》(2009年版)簽訂了某水閘項目的施工合同,合同工期為8個月,工程開工日期為2012年11月1日,承包人依據合同工期編制并經監理人批準的部分項目進度計劃(每月按30天計,不考慮間歇時間)見表1

2017年一級建造師水利水電工程真題答案及解析(2)

表1進度計劃表

工程施工中發生如下事件:

事件1:由于承包部分施工設備未按計劃進場,不能如期開工,監理人通知承包人提交進場延誤的書面報告。開工后,承包人采取趕工措施,A工作按期完成,由此增加費用2萬元

事件2:監理人對隊閘底板進行質量檢查時,發現局部混凝土未達到質量標準,需返工處理。B工作于2013年1月20日完成,返工增加費用2萬元。

事件3:發包人負責閘門的設計和采購,因閘門設計變更,D工作中閘門于2013年4月25日才運抵工地現場,且增加安裝與調試費用8萬元

事件4:由于橋面板預制設備出現故障,F工作于2013年5月20日完成。

除上述發生的事件外,其余工作均按該進度計劃實施。

問題:

1、指出進度計劃表中TB、TE,TG所代表的工作起止時間。

2、事件1中,承包人在收到監理人通知后多少天內提交進場延誤書面報告,該書面報告應包括哪些主要內容

3、分別指出事件2,事件3,事件4對進度計劃和合同工期有何影響,指出……分項目的實際完成日期。

4.依據《水利水電工程標準施工招標文件》(2009年版),指出承包人可向……人提出延長工期的天數和增加費用的金額,并說明理由。

參考答案

【圖片暫無】

1、TB:2012年12月11日-2013年1月15日

TE:2013年4月26日-2013年5月25日

TG:2013年5月26日-2013年6月30日

2、承包人在接到通知后7天內提交一份說明其進場延誤的書面報告。書面報告應包括:不能及時進場的原因和補救措施。

3、事件2,工作B計劃工期延誤5天,合同工期延誤5天,實際完成日期2013年1月20日;事件3,工作D計劃延誤10天,D總時差為25天,合同工期不延誤,實際完成日期2013年4月25日。事件4,工作F計劃工期延誤20天,F總時差為70天,合同工期不延誤,實際完成日期2013年5月20日。該工程實際完成時間為2013年7月5日。

4、承包人可索賠工期0天,可索賠費用8萬元。

因為只有事件3是發包人的責任,但事件3延誤工期10天小于總時差(25天),工期索賠不成立,費用索賠成立。

{#page#}

案例二、背景資料

某堤防加固工程劃分為一個單位工程,工程建設內容包括堤防培厚、穿堤涵洞拆除重建等。堤防培厚采用在迎水側、背水側均加培的方式,如圖2所示,根據設計文件,A區的土方填筑量為12萬m3,B區的土方填筑量為13萬m3。

【圖片暫無】

施工過程中發生如下事件:

事件1:建設單位提供的料場共2個,1#料場位于堤防迎水側的河道灘地,2#料場地位于河道背水側,兩料場到堤防運距大致相等,施工單位對料場進行了復核,料場土料情況如表2,施工單位擬將1#料場用于A區,2#料場用于B區,監理單位認為不妥。

【圖片暫無】

事件2:穿堤涵洞拆除后,基坑開挖到新涵洞的設計建基而搞成。施工單位對開挖單元工程質量進行自我合格后,報監理單位復核。監理工程師核定該單元工程施工質量等級并簽證認可,質量監督部門認為上述基坑開挖單元工程施工質量評定工作的組織不妥。

事件3:某混凝土分部工程有50個單元工程,單元工程質量全部經監理單位復核認可,50個單元工程質量全部合格其中優良單元工程38個;主要單元工程以及重要隱蔽單元工程共20個,優良19個,施工過程中檢驗水泥共10批,鋼筋共20批,砂共15批,石子共15批,質量均合格,混凝土試件:C25共19組、C20共10組、C10共5組,質量全部合格,施工中未發生過質量事故。

事件4:單位工程完工后,施工單位向項目法人申請進行單位工程驗收,項目法人擬委托監理單位主持單位工程驗收工作,監理單位提出,單位工程質量評定工作應在單位工程驗收后,將依據單位工程驗收的結論進行評定。

問題:

1.事件1中施工單位對兩個土料場應如何進行安排?說明理由。

2.說明事件2中基坑開挖單元工程質量評定工作的正確做法。

3.依據《水利水電工程施工質量經驗與評定規程》(SL176-2007),根據事件3提供的資料,評定此部分工程的質量等級,并說明理由。

4.指出并改正事件4中的不妥之處。

參考答案:

1.   1#料場用于B區,2#料場用于A區,因為A區位于迎水側,需要防滲,2#料場土料滲透系數小,便于防滲;B區位于背水側,需要排水,1#料場土料滲透系數大,便于排水。

2.   基坑開挖單元工程經施工單位自評合格、監理單位抽檢后,由項目法人(或委托監理)、監理、設計、施工、工程運行管理(施工階段已經有時)等單位組成聯合小組,共同檢查核定其質量等級并填寫簽證表,報工程質量監督機構核備。

3.優良,因為單元工程質量全部合格,其中優良率為76%,大于70%,主要單元工程以及重要隱蔽單元工程質量優良率為95%,大于90%,中間產品質量全部合格,同一強度等級混凝土試件組數小于30組且質量合格,且未發生過質量事故。

4.   項目法人擬委托監理單位主持單位工程驗收工作不妥,單位工程驗收應由項目法人主持;單位工程質量評定工作應在單位工程驗收后,將依據單位工程驗收的結論進行評定不妥,單位工程驗收應在單位工程施工質量檢驗與評定的基礎上進行,即先進行單位工程質量評定工作。

{#page#}

案例三、背景資料

五里湖大溝屬淮海省鳳山市,萬莊站位于五里湖大溝右堤上,裝機流量16.5m3/s,堤防級別為4級,配3臺軸流泵,總裝機3×355kW=1065kW。在工程建設過程中發生如下事件:

事件1:招標文件設定投標較高限價為3000萬元,招標文件中有關投標人資格條件要求如下:

(1)有企業法人地位,注冊地不在鳳山市的,在鳳山市必須成立分公司。

(2)必須有水利水電工程施工總承包三級及以上企業資質,近5年至少有2項類似工程業績,類似工程指合同額不低于2500萬元的泵站施工(下同)。

(3)具有有效的安全生產許可證,單位主要負責人必須具有有效的安全生產考核合格證。

(4)擬擔任的項目經理應為二級及以上水利水電工程專業注冊建造師,具有有效的安全生產考核合格證,近5年至少有一項類似工程業績。

(5)擬擔任的項目經理、技術負責人、質量負責人、專職安全生產管理人員、財務負責人必須是本單位人員(須提供繳納社會保險的證明):項目經理不得同時擔任其他建設工程施工項目負責人;專職安全生產管理人員須具有有效的安全生產考核合格證。

(6)單位信譽良好,具有淮海省水利廳BBB級以上信用等級,且近1年在“信用中國”網站上不得有不良行為記錄。

(7)近3年無行賄犯罪檔案,且財務狀況良好。

某投標人以上述部分條款存在排斥潛在投標人,損害自身利益為由,在投標截止時間前第7天向行政監督部門提出書面異議。

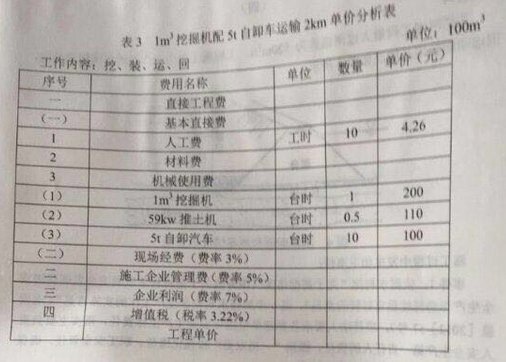

事件2:某投標文件中,基坑開挖采用1m3挖掘機配5t自卸車運輸2km,其單價分析表部分信息如表3所示。

2017年一級建造師水利水電工程真題答案及解析(3)

問題:

1、根據《水利水電工程等級劃分及洪水標準》(SL252-2000),指出萬莊站的工程等別、工程規模及主要建筑物和次要建筑物的級別。

2、事件1中的哪些條款存在不妥?說明理由,指出投標人異議的提出存在哪些不妥?

3、根據《水利工程設計概估算編制規定(工程部分)》(水總[2014]**)和《水利工程營業稅改征增值稅計價依據調整辦法》(辦水總[2016]132),事件2單價分析表中“費用名稱”一列中有關內容的不妥之處。

4、計算事件2單價分析表中的機械使用費。

參考答案

1.工程等別III等,工程規模中型,主要建筑物3級,次要建筑物4級。

2.(1)注冊地不在鳳山市的,在鳳山市必須成立分公司不妥,(6)具有淮海省水利廳BBB級以上信用等級,因為招標人不得以特定地域排斥潛在投標人;(2)資質不對,因為本工程屬于中型工程,需要總承包二級及以上;在投標截止時間前第7天,向行政監督部門提出書面異議不妥,投標人對招標文件有異議的,應當在投標截止時間10日前向招標人提出,未在規定時間提出異議的,不得再對招標文件相關內容提出投訴。

3.直接工程費改為直接費,現場經費改為其他直接費,施工企業管理費改為間接費,稅率3.22%改為稅率11.0%。

4.1255元。

{#page#}

案例四、背景資料

某攔河閘工程最大閘流量為520m3/s,工程施工采用一次攔斷河床圍堰導流,圍堰面積和地基情況如圖4所示。


【圖片暫無】

施工過程中發生如下事件:

事件1:依據水利部“關于貫徹落實《國務院關于堅持科學發展安全發展促進安全生產形勢持續穩定好轉的意見》,進一步加強水利安全生產工作的實施意見”(水安監[2012]57號),項目法人要求各參建單位強化安全生產主體責任,落實主要負責人安全生產第一責任人的責任,做到“一崗雙責”和強化崗位、職工安全責任,確保安全生產的“四項措施”落實到位。

事件2:上游圍堰背水側發生管涌,施工單位在管涌出口處采用反濾層壓蓋進行處理。反濾蓋層材料包括:塊石、大石子、小石子、粗砂等,如圖4所示。但由于管涌處理不及時,圍堰局部坍塌,造成直接經濟損失30萬元。事故發生后,項目法人根據水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水安管[2012]581號)規定的“四不放過”原則,組長有關單位制定處理方案,對本工程事故及時進行了處理,并報上級主管部門備案。事故處理后不影響工程正常使用和工程壽命,處理事故延誤工期22天。

問題:

1、說明本工程施工圍堰的建筑物級別?分別指出圖4中1、2、3所代表的材料名稱。

2、指出事件1中“一崗雙責”和“四項措施”的具體內容

3、根據《水利工程質量事故處理暫行規定》(水利部令第9號),水利工程質量事故共分為哪幾類?指出事件2的質量事故類別。

4、事件2中,圍堰質量事故由項目法人組織進行處理,是否正確?說明“四不放過”原則的內容。

參考答案:

1. 5級;1代表大石子,2代表小石子,3代表粗砂。

2. 一崗雙責就是對分管的業務工作負責,對分管業務范圍內的安全生產負責;四項措施就是:安全投入、安全管理、安全裝備、教育培訓四項措施。

3. 分為一般質量事故、較大質量事故、重大質量事故、特大質量事故四類質量事故;一般質量事故。

4.正確;事故原因不查清楚不放過、主要事故責任者和職工未受到教育不放過、補救和防范措施不落實不放過、責任人員未受到處理不放過。
