進程Pl、P2、P3、P4、P5和P6的前趨圖如下所示:

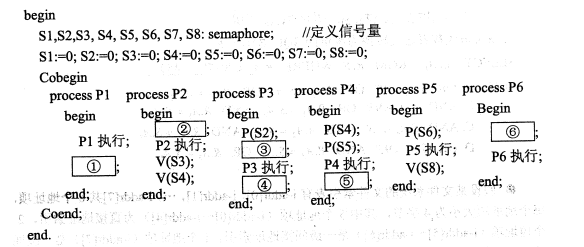

若用PV操作控制這6個進程的同步與互斥的程序如下,那么程序中的空①和空②處應分別為(49);空③和空④處應分別為(50);空⑤和空⑥處應分別為(51)。

(49)A.V(S1)V(S2)和P(S2)
B.P(S1)P(S2)和V(S2)
C.V(S1)V(S2)和P(S1)
D.P(S1)P(S2)和V(S1)
(50)A.V(S3)和V(S5)V(S6)
B.P(S3)和V(S5)V(S6)
C.V(S3)和P(S5)P(S6)
D.P(S3)和P(S5)P(S6)
(51)A.P(S6)和P(S7)V(S8)
B.V(S6)和V(S7)V(S8)
C.P(S6)和P(S7)P(S8)
D.V(S7)和P(S7)P(S8)
線性規劃問題由線性的目標函數和線性的約束條件(包括變量非負條件)組成。滿足約束條件的所有解的集合稱為可行解區。既滿足約束條件,又使目標函數達到極值的解稱為最優解。以下關于可行解區和最優解的敘述中,正確的是(52)。
A.線性規劃問題的可行解區一定存在
B.如果可行解區存在,則一定有界
C.如果可行解區存在但無界,則一定不存在最優解
D.如果最優解存在,則一定會在可行解區的某個頂點處達到
數據分析工作通常包括①~⑤五個階段。目前,自動化程度比較低的兩個階段是(53)。
①發現并提出問題 ②獲取并清洗數據 ③按數學模型計算
④調整并優化模型 ⑤解釋輸出的結論
A.①②
B.①⑤
C.③④
D.④⑤
某工程有七個作業A~G,按計劃,完成各作業所需的時間以及作業之間的銜接關系見下表:

按照上述計劃,該工程的總工期預計為(54)周。
在工程實施了10周后,經理對進度進行了檢查,結果是:作業A和B已經完成,作業D完成了30%,作業E完成了25%,其他作業都還沒有開始。
如果隨后完全按原計劃實施,則總工期將(55)完成。
(54)A.20
B.25
C.33
D.41
(55)A.提前1周
B.推遲l周
C.推遲2周
D.推遲3周

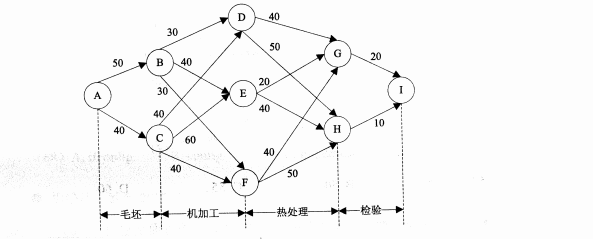

加工某種零件需要依次經過毛坯、機加工、熱處理和檢驗四道工序。各道工序有多種方案可選,對應不同的費用。下圖表明了四道工序各種可選方案(連線)的銜接關系,線旁的數字表示該工序加工一個零件所需的費用(單位:元)。從該圖可以推算出,加工一個零件的總費用至少需要(56)元。

A.120
B.130
C.140
D.150
