摘要:系統集成項目管理工程師是信息產業部和人事部舉辦的軟考中新增開的一門考試。系統集成項目管理工程師主要在信息系統建設和集成工作中擔任相關的項目管理工作。希賽軟考學院整理了2015上半年系統集成項目管理工程師下午題加答案(一),供大家參考學習。
2015上半年系統集成項目管理工程師下午題加答案(一)
試題一(25分)
閱讀下列說明,回答問題至問題3,將解答填入答題紙的對應欄內。
[說明]
項目經理小桶把編號為1401的工作包分配給張工負責宴施,要求他必頰:25天內完成。任務開始時間是3月1日早8點,每天工作時間為8小時。

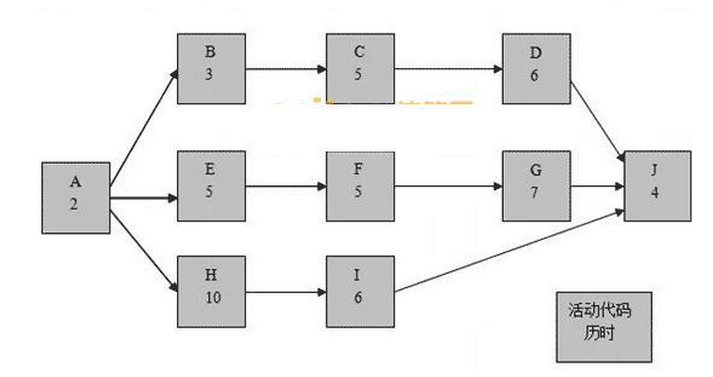

張工對該工作包進行了活動分解和活動歷時估算,并繪制了如下的活動網絡圖。

1401工作包的直接成本由人力成本(每人每天的成本是1000元)構成,每個活動需要2人完成。
問題1(9分)
請將下面(1)~(6)處的答案趕寫在答題紙的對應欄內。張工按照《1401工作包活動網絡圖》制訂了工作計劃,預計總工期為(1)天。按此計劃,預留的時間儲備是(1)天。該網絡目的關鍵路徑是(3)。按照《1401工作包活動網絡圖》所示,計算活動C的總時差是(4)天,自由時差是(5)天。正常情況下,張工下達給活動C的開工時間是3月(6)日。
問題2(6分)
假如活動C和活動G都需要張工主持施工(張工不能同時對C和G進行施工),請進行如下分析:(1)由于各種原固,活動C在3月9日才開工,按照張工下達的進度計劃,該工作包的進度是否會延遲?并說明理由。(2)基于(1)所講的情況,在不影響整體項目工期的前提下,請分析張工宜采取哪些措施
問題3(10分)
張工按照《1401工作包活動網絡圖》編制了過度計劃和工作包預算,經批準后發布。在第12天的工作結束后,活動C、F、H都剛剛完成,實際花費為7萬元。
請做如下計算和分析:
(1)當前時點的SPI和CPI。
(2)在此情況下,張工制訂的進度計劃是否會受到影響,并說明理由。
試題一參考答案:
問題1
(1)23天(求關鍵路徑為AEFGJ,2+5+5+7+4=23)
(2)2天(25-23=2)(3)AEFGJ(4)3天(5)0天(6)6日
問題2
1、因為C活動9日開始,13日下午下班才能結束(9、10、11、11、13)。而關鍵路徑上的G活動,開始時間是13日上午8點。題目要求張工不能同時對C和G進行施工。所以會導致關鍵活動G延期1天,總工期延遲1天,但工作包有2天的儲備時間,所以進度延期1天,但工作包整體進度還會在25天要求內完成。
2、在不影響整體項目工期的前提下,建議張工可采取如下措施:a)提高活動G,J的工作效率;b)增加資源,加快G,J的進度,進行趕工;c)指派經驗更豐富的人去完成工作等。
問題3
1、依題意可得:AC=7萬;EV為完成實際工作(A+B+E+H+C+F)所花計劃成本=6萬;PV為計劃(A+B+E+H+C+F+D的2天)所花成本=6.4萬故SPI=EV/PV=0.94CPI=EV/AC=0.86
2、由(1)可知會受到影響,因為目前情況下,進度落后,成本超支。
軟考高項紙質版資料領取活動來啦!
活動截止12月15日
趕緊掃碼參與活動吧!
熱門:信息系統監理師備考 | 網絡工程師備考 | 軟件設計師備考
推薦:信息系統項目管理師網絡課堂 | 2025下半年軟考真題答案及解析
課程:信息系統項目管理師報考指南 | PMP課程
軟考備考資料免費領取
去領取
專注在線職業教育24年
